Tóm tắt nhanh
- Kỹ thuật xây tường nhà phố cần được kiểm tra trước khi tô ở các chỗ tiếp giáp: râu chờ tại cột, đỉnh tường sát đáy dầm, ô cửa và rãnh đi ống, cùng mạch vữa và độ thẳng của từng mặt tường.
- Trong nhà khung bê tông cốt thép, tường gạch chủ yếu bao che và ngăn phòng. Chỉ bức tường được bản vẽ kết cấu thể hiện là chịu lực mới đỡ sàn, mái.
- Theo TCVN 9377-2:2012, chỗ tường gạch giáp cột, dầm bê tông phải được gắn lưới thép trùm sang mỗi bên ít nhất 15–20 cm trước khi trát. Biện pháp này giúp hạn chế nứt, không bảo đảm tường hết nứt.
- Nên ghi mốc nghiệm thu tường trước khi tô vào hợp đồng, kèm biên bản và ảnh từng mặt tường, vì với nhà ở riêng lẻ thông thường pháp luật chỉ khuyến khích quy trình nghiệm thu.
Nội dung bài viết26 mục
Kỹ thuật xây tường nhà phố đạt yêu cầu khi tường được xây đúng vai trò trong kết cấu, liên kết chắc với cột, dầm, ô cửa và được kiểm tra ở các chỗ tiếp giáp trước khi tô. Checklist dưới đây dành cho chủ nhà theo dõi giai đoạn xây tường của nhà phố khung bê tông cốt thép, một trong các mốc kiểm soát chất lượng phần thô. Hãy có sẵn bản vẽ kiến trúc, kết cấu và vị trí điện nước: mọi thông số của tường đều theo bản vẽ.
Tường trong ngôi nhà đang làm nhiệm vụ gì?

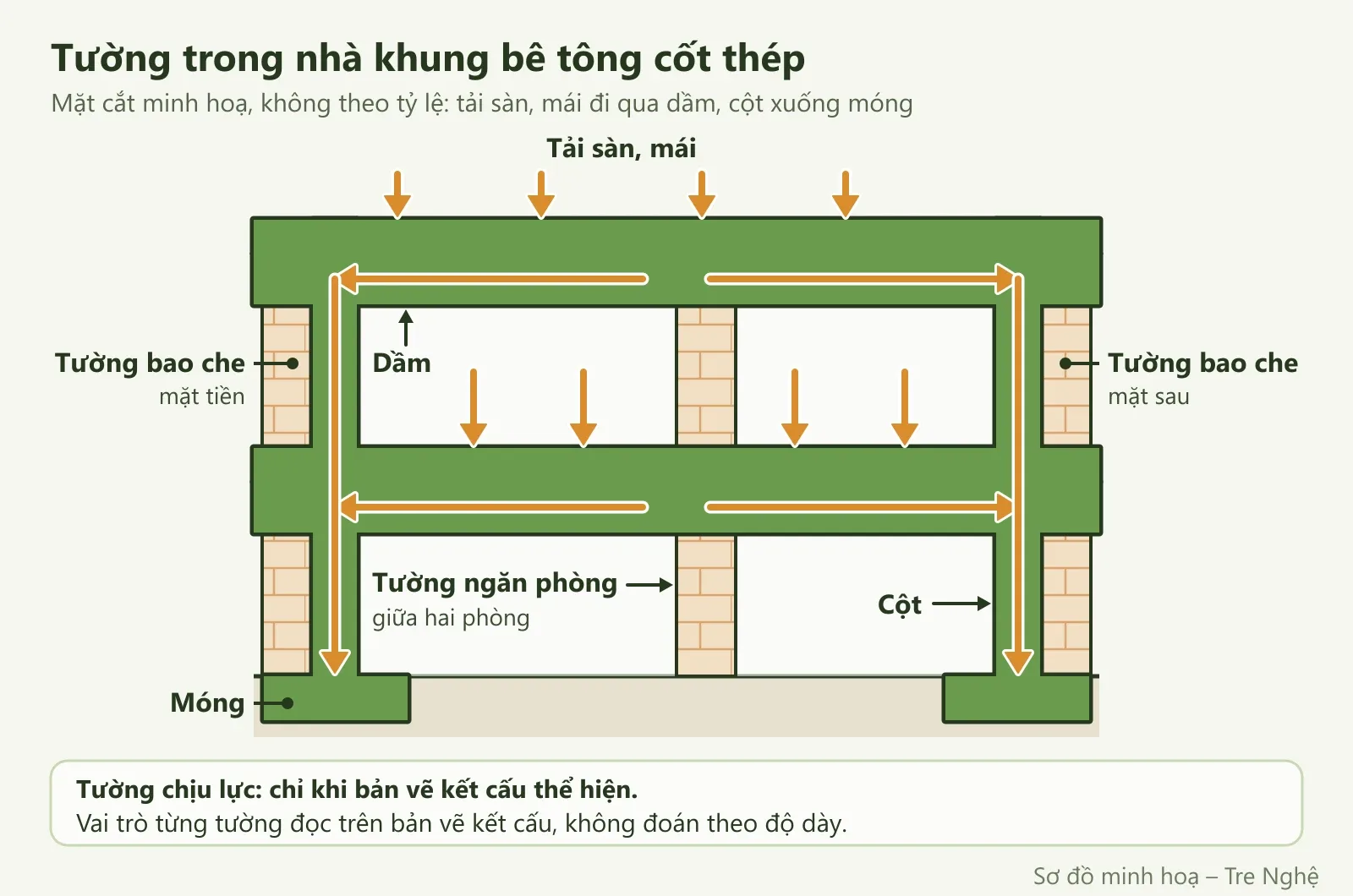

Không phải tường gạch nào cũng chịu lực. Ở nhà phố khung bê tông cốt thép, tải trọng sàn, mái đi qua dầm, cột xuống móng. Tường gạch xây chèn trong khung, đứng trên dầm hoặc sàn và chủ yếu mang trọng lượng bản thân.

Tường bao che
Tường mặt tiền, mặt sau, tường biên, tường giáp giếng trời che mưa, nắng, gió. Chỗ giáp cột, dầm, ô cửa của chúng cần kiểm tra kỹ để hạn chế nứt, thấm.
Tường ngăn phòng
Tường ngăn chia không gian và thường mang ống điện nước, ổ cắm, công tắc. Tường không đỡ sàn nhưng vẫn phải đứng vững, liên kết với cột, không nứt tách ở chỗ tiếp giáp.
Tường chịu lực, nếu có
Ở nhà cũ hoặc nhà thấp tầng xây kiểu tường chịu lực, tường đỡ trực tiếp sàn, mái và là cấu kiện do kỹ sư tính toán (tiêu chuẩn thiết kế hiện hành: TCVN 5573:2025). Đục, cắt, mở ô trên tường này phải được kỹ sư đồng ý. Vai trò từng bức tường đọc trên bản vẽ kết cấu, không đoán theo độ dày.
Chuẩn bị vật liệu và định vị tường
Hãy đối chiếu bản vẽ được duyệt với hiện trạng trước khi xây, vì sửa trên giấy dễ hơn nhiều so với đục phá sau này. Số gạch, các bước xây và giá có ở bài các bước xây tường gạch và định mức gạch cho 1 m².
Gạch và vữa

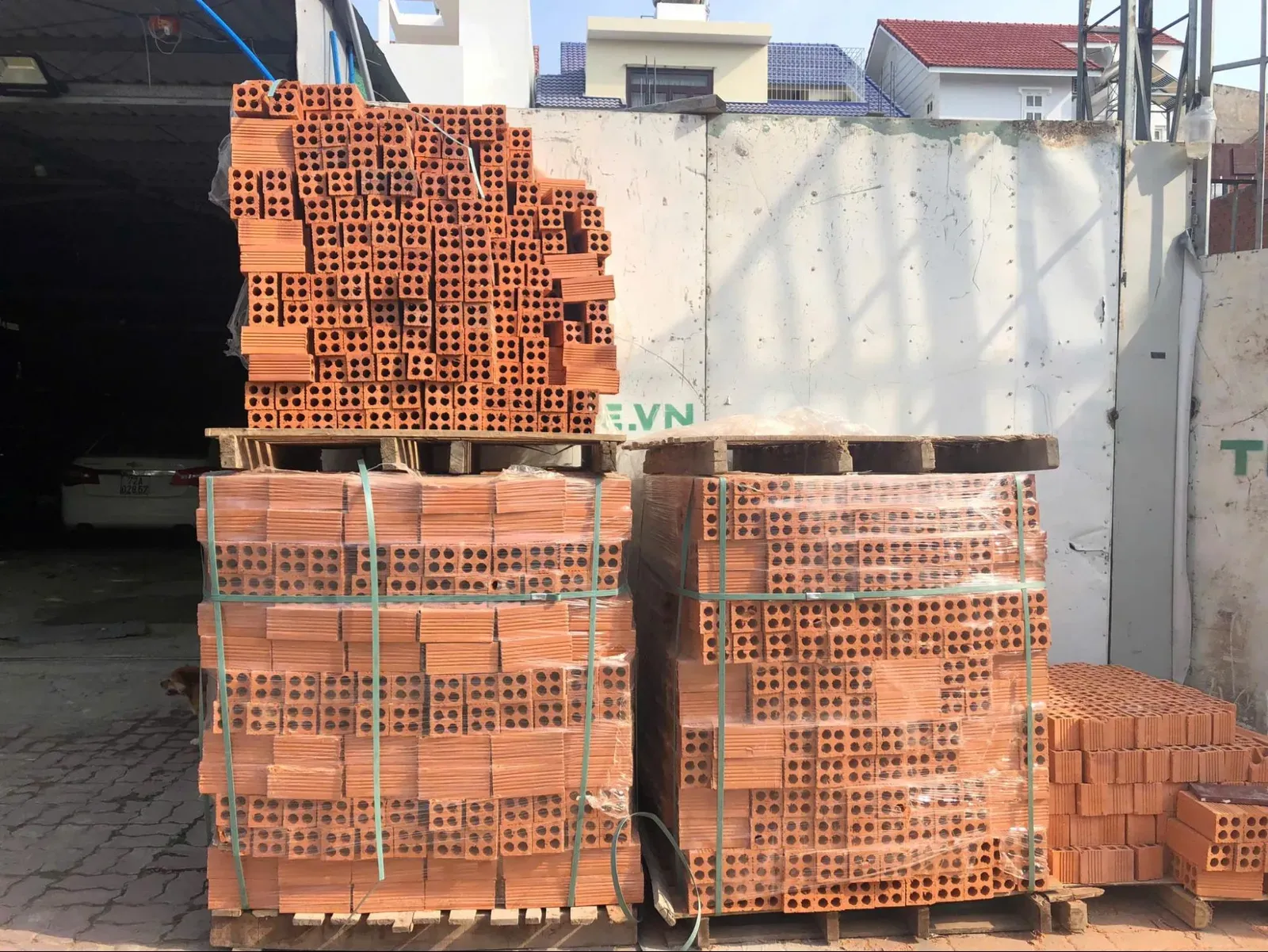

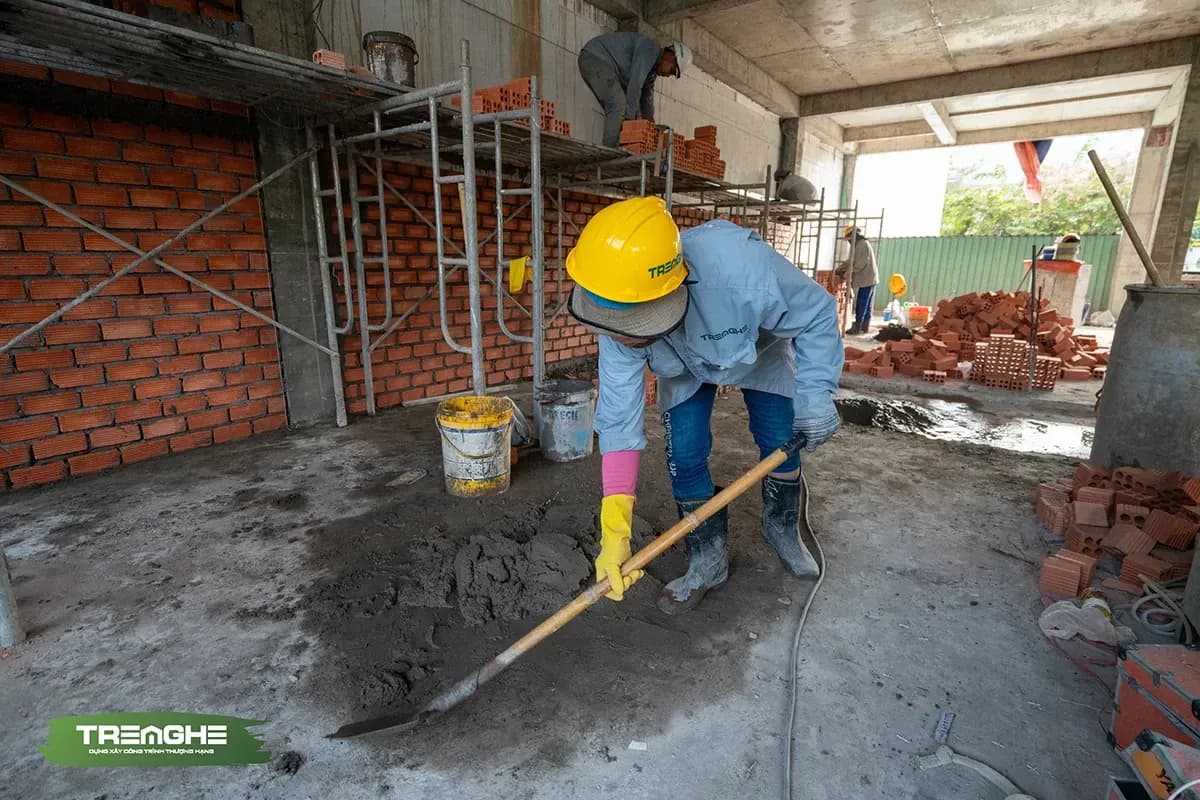

Trong bảng mô phỏng vật tư phần thô của Tre Nghệ, gạch là Tuynel Đồng Nai, xi măng là Hà Tiên PCB40, còn chủng loại thực tế theo hợp đồng. Với gạch Tuynel, gạch ống 8x8x18 cm dùng cho phần lớn tường. Gạch đinh 4x8x18 cm xây ở chân tường và quanh ô cửa. Gạch demi (nửa viên gạch ống) chèn đầu tường sát cột để tránh trùng mạch. Mác vữa theo bản vẽ. Tre Nghệ ưu tiên mác 100.
Tiêu chuẩn thi công tường xây hiện hành là TCVN 4085:2025, thay TCVN 4085:2011 từ 31/12/2025, không áp dụng cho khối xây dùng vữa mạch mỏng, vữa xi măng polymer. Số liệu lấy từ bản 2011 cần kỹ sư đối chiếu lại.
Vị trí và cao độ
Thợ bật mực định vị tường theo bản vẽ, sau đó bạn đo lại khoảng cách giữa các đường mực so với kích thước phòng. Cao độ bậu cửa, lanh tô, giằng theo mốc cao độ của tầng. Ở chân tường dễ tiếp xúc nước như chân lan can, giếng trời, Tre Nghệ đổ gờ bê tông để hạn chế thấm.
Ô cửa và hệ kỹ thuật
Kích thước ô cửa theo bản vẽ và loại cửa đã chọn. Chốt trước vị trí ổ cắm, công tắc, ống nước, lỗ chờ máy lạnh, thiết bị bếp, vệ sinh để hạn chế đục tường về sau.
Kiểm tra liên kết tại cột và dầm
Liên kết yếu ở chỗ tường gặp cột, dầm có thể thành vết nứt dọc cột hoặc ngang dưới dầm. Hãy xem ba chi tiết dưới đây ngay khi xây, vì sau khi tô sẽ không còn thấy.
Râu chờ tại cột
Râu chờ là các đoạn thép chờ từ cột (đặt khi đổ cột hoặc khoan cấy sau) được xây vào mạch vữa ngang để giữ đầu tường. Khi kiểm tra, hãy xem cột nào có tường áp vào đều có râu chờ đủ theo bản vẽ kết cấu, nằm trong mạch vữa, không bị bẻ hay cắt bỏ, và đầu tường sát cột được chèn đầy vữa.

Đỉnh tường sát đáy dầm

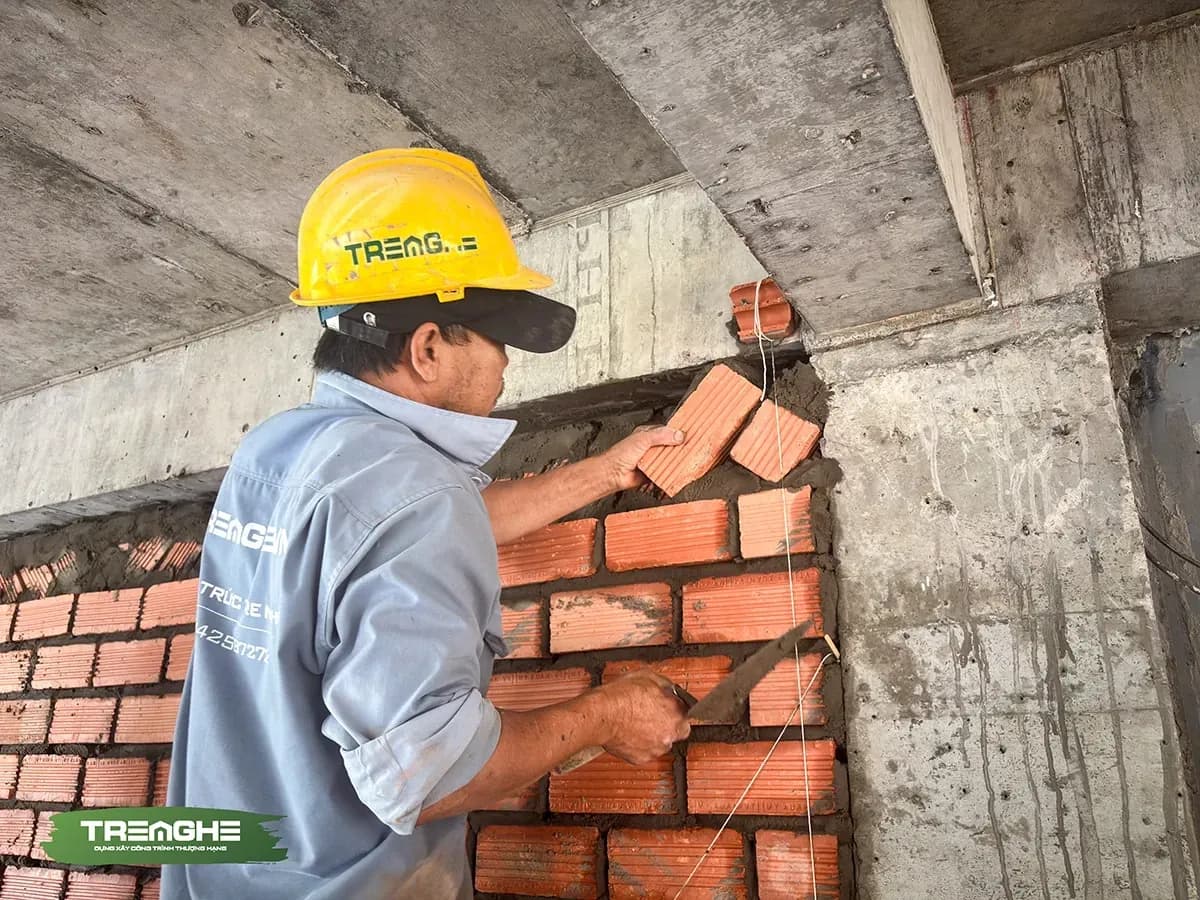

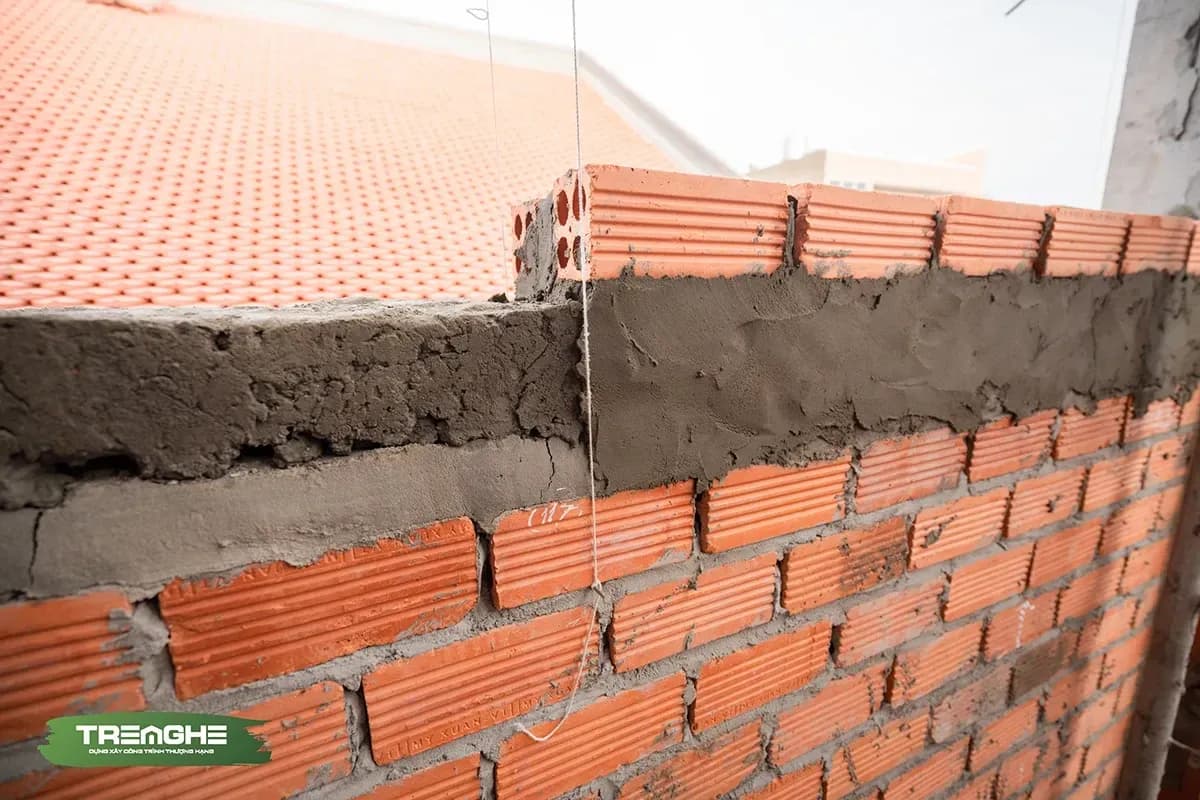

Hàng gạch trên cùng phải chèn kín khe với đáy dầm. Khe bỏ trống hoặc chỉ trét vữa bên ngoài có thể thành vết nứt ngang dưới dầm. Tre Nghệ xây hàng trên cùng bằng gạch nghiêng khoảng 45° để tăng liên kết đỉnh tường với dầm.

Chi tiết quanh ô cửa
Lanh tô là dầm nhỏ đỡ tường phía trên ô cửa. Tre Nghệ đổ lanh tô tại chỗ, cửa sổ có lanh tô cả trên và dưới. Quanh khung cửa xây gạch đinh (gạch thẻ), loại đặc, lỗ nhỏ, để vít bắt khung không rơi vào lỗ gạch. Kiểm tra kích thước ô cửa, hai cạnh thẳng đứng và lanh tô gối lên tường hai bên.
Kiểm tra quá trình xây và phối hợp điện nước
Bảng cuối mục tách việc chủ nhà quan sát được với việc cần kỹ sư xác nhận.
Mạch vữa
Mạch ngang, mạch đứng phải no vữa, không có hốc trống. Mạch đứng của hai hàng liền nhau phải so le, không trùng thành đường thẳng.

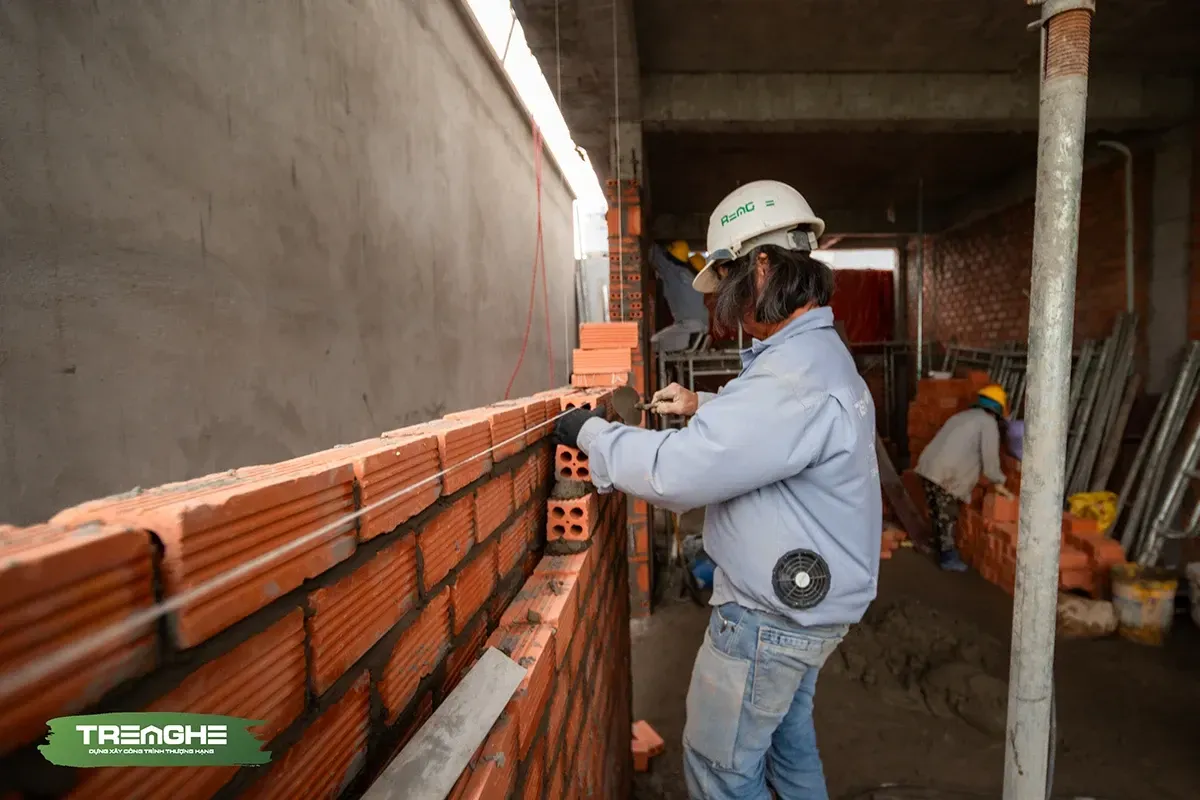

Độ thẳng và độ phẳng
Thợ căng dây theo từng hàng gạch và giăng lại khi xây lên cao, còn kỹ sư kiểm tra bằng dây dọi, thước dài, ê ke. Tường lệch thì lớp tô phải dày để bù, trong khi TCVN 9377-2:2012 khuyến nghị lớp trát thường không dày quá 12 mm và quy định mỗi lớp không quá 8 mm (điều 4.2.5–4.2.6).
Đường ống và hộp điện
Rãnh đục phải đúng tuyến đã chốt. Với tường chịu lực, TCVN 9207:2012 cấm đặt dây điện ngầm nằm ngang khi rãnh sâu quá 1/3 bề dày tường (điều 7.10). Cách nghiệm thu đường ống, dây điện âm tường trước khi trát có ở bài riêng.
Hạng mục | Chủ nhà quan sát | Kỹ sư xác nhận |
|---|---|---|
Mạch vữa | No vữa, mạch đứng so le | Mác vữa, chiều dày mạch |
Độ thẳng, phẳng | Hàng gạch bám dây và tường không phình, lõm | Dung sai thẳng đứng, phẳng, góc |
Chiều cao xây | Tường mới xây không xô, nghiêng | Chiều cao được xây trong ngày |
Ống, hộp điện | Đúng vị trí đã chốt, rãnh gọn | Độ sâu rãnh, nhất là ở tường chịu lực |
Hạn chế nứt tại vị trí tiếp giáp
Không biện pháp nào bảo đảm tường không bao giờ nứt. Mục tiêu là hạn chế nứt và nhận ra sớm vết nứt cần kỹ sư xem.
Vật liệu khác loại

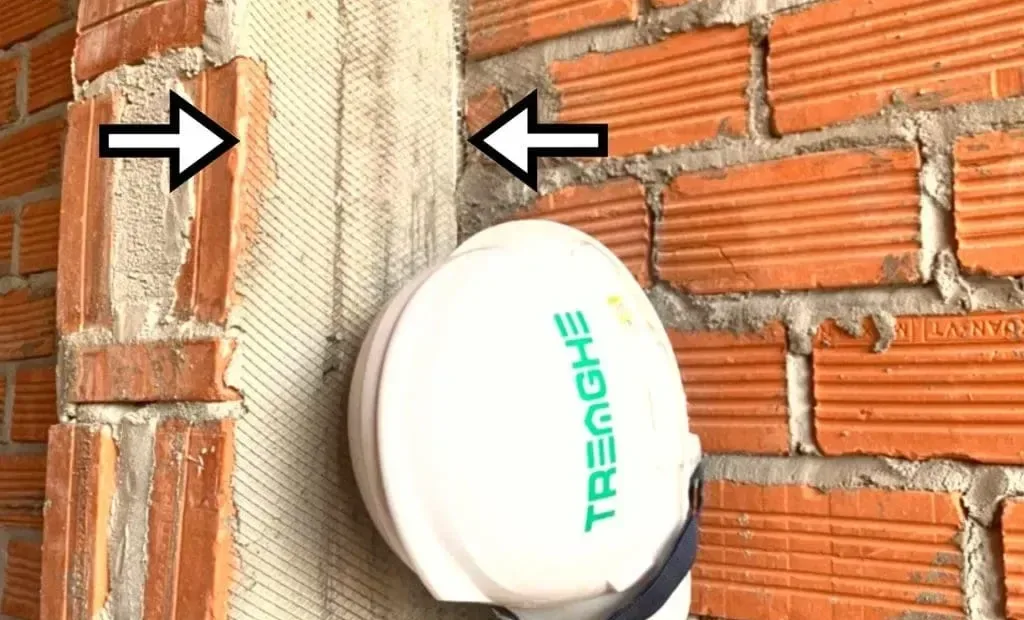

Gạch, vữa và bê tông co ngót, giãn nở khác nhau, nên đường giáp giữa chúng dễ tách hơn mặt tường liền. TCVN 9377-2:2012 yêu cầu trước khi trát phải gắn lưới thép phủ kín chỗ tiếp giáp hai kết cấu khác vật liệu, trùm sang mỗi bên ít nhất 15–20 cm, ô lưới không lớn hơn 3 cm (điều 4.1.11).

Vị trí | Nguyên nhân có thể | Biện pháp hạn chế |
|---|---|---|
Dọc cột | Thiếu râu chờ, đầu tường thiếu vữa | Râu chờ theo bản vẽ và lưới thép (4.1.11) |
Dưới đáy dầm | Đỉnh tường chèn không kín | Chèn kín đỉnh tường và lưới thép |
Góc ô cửa | Thiếu lanh tô, lanh tô gối ngắn | Lanh tô theo bản vẽ |
Dọc rãnh ống | Rãnh sâu, vữa trám co ngót | Trám đầy rãnh và lưới thép trên rãnh |
Bảng giả định tường gạch nung xây vữa xi măng – cát trong nhà khung bê tông cốt thép. Vết nứt xiên, rộng dần hoặc lan sang dầm, cột cần kỹ sư đánh giá.
Gia cường
Bảng dưới tóm tắt các cách làm của Tre Nghệ, chi tiết ở bài về giằng tường, gạch thẻ bao cửa và lưới mắt cáo. Con số là ví dụ ở công trình cụ thể, nhà bạn theo bản vẽ.
Cách làm của Tre Nghệ | Mục đích |
|---|---|
Râu chờ ở cột, ví dụ cách nhau 50–60 cm | Giữ đầu tường với cột |

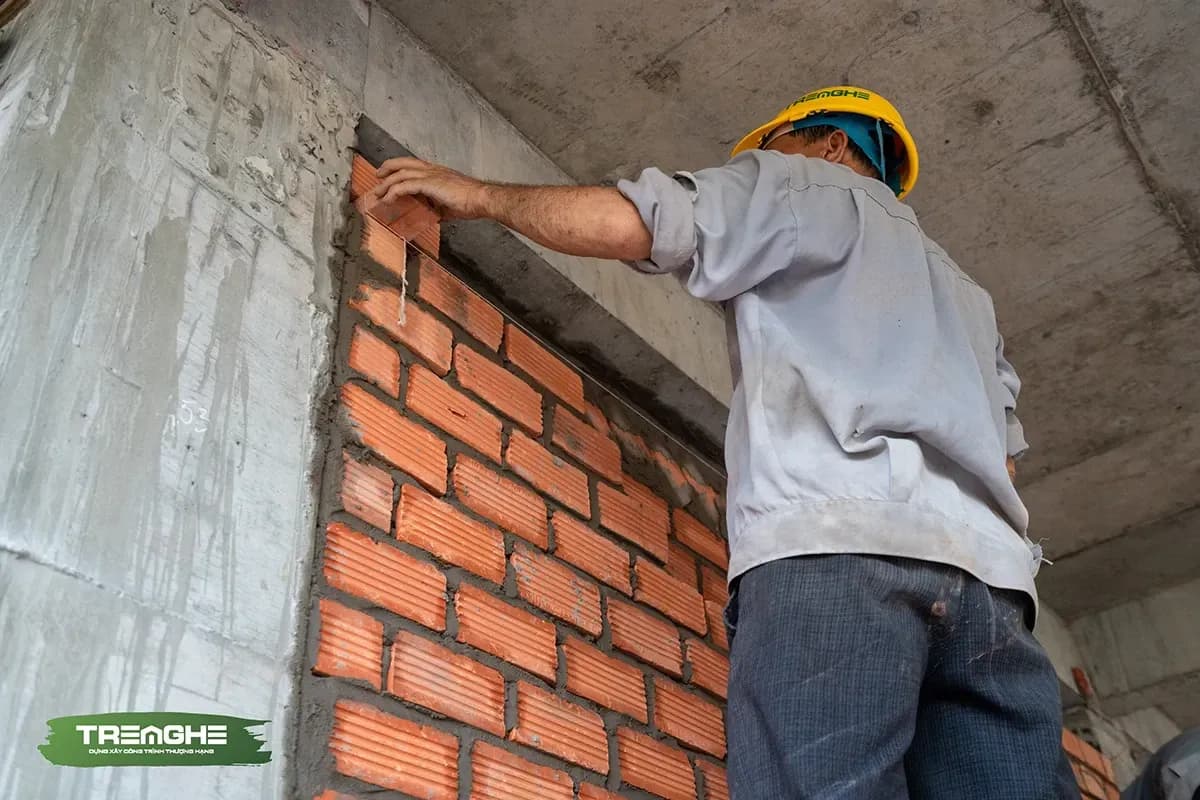

Giằng giữa mảng tường có kích thước lớn hơn 4 m, ví dụ tường 20: giằng cao 10 cm, rộng 20 cm ở cao độ khoảng 1,5 m | Tăng liên kết, hạn chế nứt mảng tường lớn |

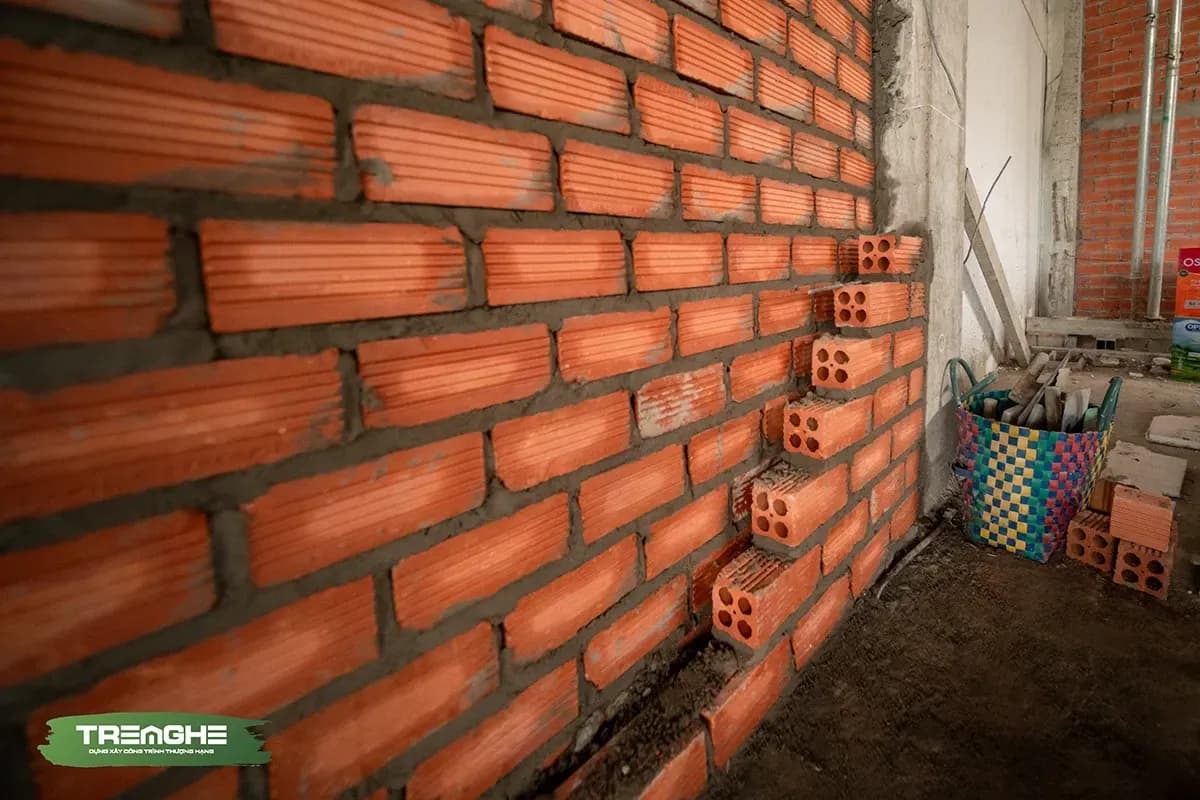

Ba hàng gạch đinh ở chân tường | Hạn chế thấm ngược ở chân tường |

Trình tự
Mỗi bước được kiểm tra trước khi bị bước sau che:
- Xây tường, chèn kín đầu tường sát cột và đỉnh tường sát dầm.
- Đục rãnh, lắp ống, kiểm tra và chụp ảnh tuyến ống rồi mới trám.
- Đóng lưới thép ở chỗ giáp cột, dầm và trên rãnh.
- Nghiệm thu từng mặt tường (mục dưới).
- Ghém tường (đắp mốc làm cữ), chèn kín lỗ hở lớn, tưới ẩm mặt tường khô (TCVN 9377-2:2012, 4.1.3, 4.2.1).
- Tô tường. Trời nắng nóng, khô hanh thì phun ẩm bảo dưỡng sau khi trát 24 giờ (4.2.8).
Nghiệm thu tường xây trước khi tô và hoàn thiện

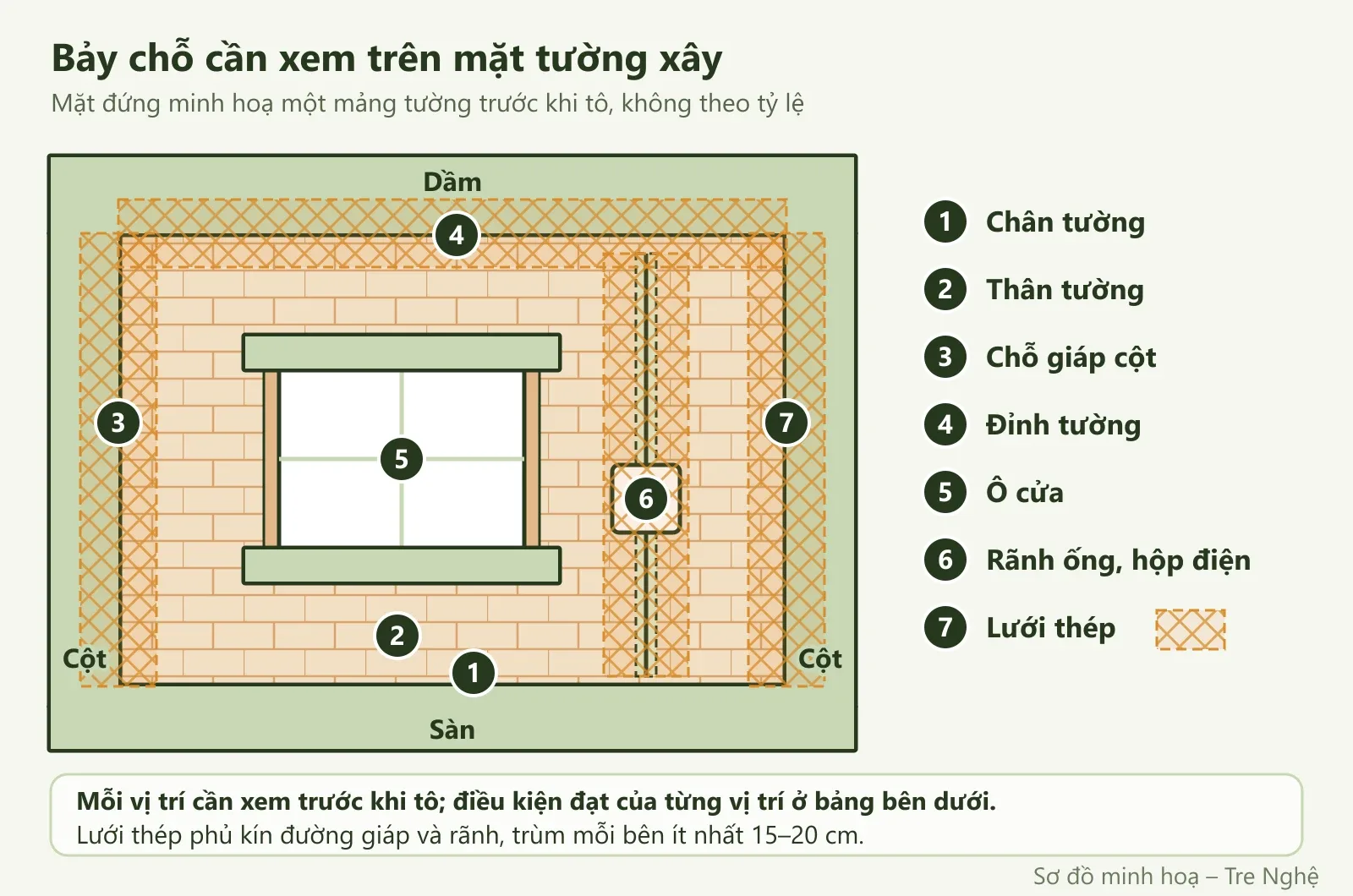

Sau lớp tô, các chi tiết trên không còn nhìn thấy. Trước khi trát, tường xây được nghiệm thu theo tiêu chuẩn nghiệm thu phần thô của Tre Nghệ, gồm độ thẳng đứng, độ phẳng, góc tường, liên kết tường – cột, chỗ tường giao nhau và vết nứt. Phần xây tường trong tiêu chuẩn này được cập nhật theo TCVN 4085:2025.

# | Vị trí | Đạt khi |
|---|---|---|
1 | Chân tường | Đúng mực định vị, có gờ ở chỗ tiếp xúc nước |
2 | Thân tường | Mạch no, so le, tường thẳng và phẳng trong dung sai |
3 | Chỗ giáp cột | Râu chờ đủ, đầu tường đầy vữa |
4 | Đỉnh tường | Khe sát đáy dầm chèn kín |
5 | Ô cửa | Đúng kích thước, có lanh tô và gạch đinh bao cửa |
6 | Rãnh ống, hộp điện | Tuyến ống đã kiểm tra và có ảnh, rãnh trám đầy |
7 | Lưới thép | Phủ kín đường giáp và rãnh, trùm mỗi bên ít nhất 15–20 cm |
Biên bản
Với nhà ở riêng lẻ thông thường (dưới 7 tầng, tối đa 1 tầng hầm), pháp luật khuyến khích chứ không bắt buộc quy trình nghiệm thu như công trình dự án, nên hãy ghi mốc “nghiệm thu tường trước khi tô” vào hợp đồng. Biên bản có thể theo nội dung Nghị định 207/2026/NĐ-CP quy định cho công trình (Điều 22): tên công việc, thời gian, người ký, kết luận chấp nhận hay yêu cầu sửa.
Ảnh
Chụp mỗi mặt tường trước khi tô: ảnh toàn cảnh và ảnh cận chỗ giáp cột, đỉnh tường, ô cửa, tuyến ống có thước đo. Ảnh đi kèm, không thay biên bản.
Xử lý sai khác
Thấy sai khác, hãy ghi nhận, báo người phụ trách và chưa cho tô phần đó. Nhà thầu sửa theo hướng dẫn của kỹ sư rồi nghiệm thu lại. Theo Nghị định 210/2026/NĐ-CP về hợp đồng xây dựng (Điều 9 khoản 2), bên gây sai sót chịu chi phí khắc phục. Chủ nhà không tự quyết cách sửa phần kết cấu.
Sau khi tô, lớp trát được gõ kiểm tra, chỗ bộp phải phá ra trát lại (TCVN 9377-2:2012, điều 5.1.2). Xem thêm kỹ thuật trát tường sau khi xây.
Nếu đang xây tường hoặc thấy vết nứt ở chỗ giáp cột, dầm, hãy gửi bản vẽ (nếu có), ảnh từng mặt tường, ảnh cận vết nứt kèm thước đo và nhu cầu sử dụng để Tre Nghệ tư vấn phương án thi công. Xem dịch vụ thi công phần thô Tre Nghệ hoặc gọi 0942 58 7272.
Tài liệu tham khảo
Xem chi tiết 3 nguồn tham khảoẨn bớt
- Bộ Khoa học và Công nghệ (Quyết định 4647/QĐ-BKHCN ngày 31/12/2025); tra cứu trên cổng Viện Tiêu chuẩn Chất lượng Việt Nam. TCVN 4085:2025 – Thi công kết cấu khối xây – Yêu cầu kỹ thuật. Viện Tiêu chuẩn Chất lượng Việt Nam, 2025. Link: tieuchuan.vsqi.gov.vn
- Bộ Khoa học và Công nghệ (Quyết định 3560/QĐ-BKHCN ngày 27/12/2012); cổng Viện Tiêu chuẩn Chất lượng Việt Nam. TCVN 9377-2:2012 – Công tác hoàn thiện trong xây dựng – Thi công và nghiệm thu – Phần 2: Công tác trát trong xây dựng. Viện Tiêu chuẩn Chất lượng Việt Nam, 2012. Link: tieuchuan.vsqi.gov.vn
- Chính phủ (Công báo). Nghị định 207/2026/NĐ-CP quy định chi tiết Luật Xây dựng về quản lý chất lượng, thi công xây dựng và bảo trì công trình (Điều 10, Điều 22). Công báo Chính phủ, 2026. Link: congbaocdn.chinhphu.vn
Câu hỏi thường gặp
Tường ngăn có phải là tường chịu lực không?
Không, nếu đó đúng là tường ngăn: trong nhà phố khung bê tông cốt thép, tường ngăn chỉ chia phòng và mang trọng lượng của chính nó, còn tải trọng sàn, mái đi qua dầm, cột xuống móng. Tuy vậy, bức tường nằm giữa hai phòng chưa chắc là tường ngăn. Ở nhà cũ hoặc nhà xây theo kiểu tường chịu lực, nó có thể đỡ sàn. Vai trò từng bức tường phải đọc trên bản vẽ kết cấu và hỏi kỹ sư trước khi đục, phá hay mở rộng ô cửa.
Râu chờ tường có dùng một khoảng cách cho mọi nhà không?
Không. Số lượng, đường kính, chiều dài và khoảng cách râu chờ lấy theo bản vẽ kết cấu và chỉ dẫn kỹ thuật của từng công trình. Khi kiểm tra, chủ nhà xem cột nào có tường áp vào đều có râu chờ, đủ theo bản vẽ, nằm trong mạch vữa và không bị bẻ hay cắt bỏ, còn kỹ sư xác nhận chi tiết liên kết.
Khi nào cần kiểm tra tường trước khi tô?
Có hai lúc. Lần đầu là trong khi xây, để xem râu chờ, đỉnh tường và ô cửa. Lần sau là khi đã đi ống, đóng lưới thép nhưng chưa tô, để nghiệm thu toàn bộ mặt tường. Đây là lần cuối còn nhìn thấy mạch gạch, râu chờ và tuyến ống. Sau khi tô, phát hiện sai sẽ phải đục ra sửa. Nên ghi mốc này vào hợp đồng và nghiệm thu bằng biên bản kèm ảnh từng mặt tường.
Vì sao tường bị nứt ở chỗ giáp cột, dầm?
Vì đó là chỗ hai vật liệu khác nhau gặp nhau: gạch, vữa và bê tông co ngót, giãn nở khác nhau, nên đường giáp dễ tách nếu liên kết và lớp tô không được gia cường. Nguyên nhân có thể là thiếu râu chờ, đầu tường hoặc đỉnh tường chèn không kín vữa, không gắn lưới thép trước khi tô. Vết nứt xiên, rộng dần hoặc lan sang cột, dầm cần kỹ sư xem, không chỉ trám lại lớp tô.
Lưới thép chống nứt chỗ giáp tường – cột cần trùm bao nhiêu?
Theo TCVN 9377-2:2012 (điều 4.1.11), trước khi trát, lưới thép phải phủ kín mạch ghép giữa hai kết cấu khác vật liệu và trùm sang mỗi bên ít nhất 15–20 cm, ô lưới không lớn hơn 3 cm. Chủ nhà nhìn được lưới có phủ hết đường giáp cột – tường, dầm – tường và trùm đủ hai bên hay không. Lưới giúp hạn chế nứt lớp tô, không bảo đảm tường không bao giờ nứt.
