Xin giấy phép xây dựng nhà ở tại Vũng Tàu, Bình Dương cần hồ sơ gì, nộp ở đâu?

Tóm tắt nhanh

  • Giấy phép xây dựng nhà ở riêng lẻ của hộ gia đình, cá nhân ở khu vực Vũng Tàu, Bình Dương (nay thuộc TP.HCM) do UBND phường/xã nơi có đất cấp, hồ sơ nộp trực tuyến trên Cổng Dịch vụ công quốc gia, giải quyết trong 07 ngày làm việc kể từ ngày nhận đủ hồ sơ hợp lệ.
  • Nhà ở riêng lẻ chỉ được miễn phép khi hội đủ cùng lúc ba điều kiện: dưới 7 tầng, tổng diện tích sàn dưới 500 m² và nằm ngoài các khu vực xác định trong quy hoạch chung cũng như khu vực đã có quy chế quản lý kiến trúc, nên hãy hỏi thông tin quy hoạch tại phường/xã trước khi kết luận.
  • Hồ sơ xây mới gồm đơn theo Mẫu số 01 của Nghị định 217/2026/NĐ-CP, giấy tờ đất, bộ bản vẽ có chữ ký số của tổ chức, cá nhân thiết kế, bản cam kết an toàn cho công trình liền kề, cùng kết quả thủ tục phòng cháy chữa cháy hoặc báo cáo thẩm tra thiết kế khi pháp luật yêu cầu.
  • Giấy phép có hiệu lực khởi công 12 tháng và được gia hạn tối đa 2 lần, mỗi lần 12 tháng. Nhà ở riêng lẻ của hộ gia đình, cá nhân không phải gửi thông báo khởi công nhưng phải công khai giấy phép và treo biển báo tại công trình.
Nội dung bài viết27 mục

Thủ tục xin giấy phép xây dựng nhà ở tại khu vực Vũng Tàu, Bình Dương (nay thuộc TP.HCM) gồm hai bước chính: chuẩn bị đơn, giấy tờ đất, bộ bản vẽ có chữ ký số, rồi nộp trực tuyến trên Cổng Dịch vụ công quốc gia cho UBND phường/xã nơi có đất. Tại thời điểm cập nhật (10/2026), nhà ở riêng lẻ của hộ gia đình, cá nhân được giải quyết trong 07 ngày làm việc kể từ ngày nhận đủ hồ sơ hợp lệ. Hướng dẫn này dành cho chủ đất sắp xây mới hoặc cải tạo. Nếu xây nhà lần đầu, xem thêm checklist xây nhà lần đầu.

Xác định việc cần làm: xây mới, sửa chữa hay đổi công năng

Luật Xây dựng 2025 quy định ba loại giấy phép: giấy phép xây dựng mới, giấy phép sửa chữa – cải tạo – di dời công trình, và giấy phép xây dựng có thời hạn.

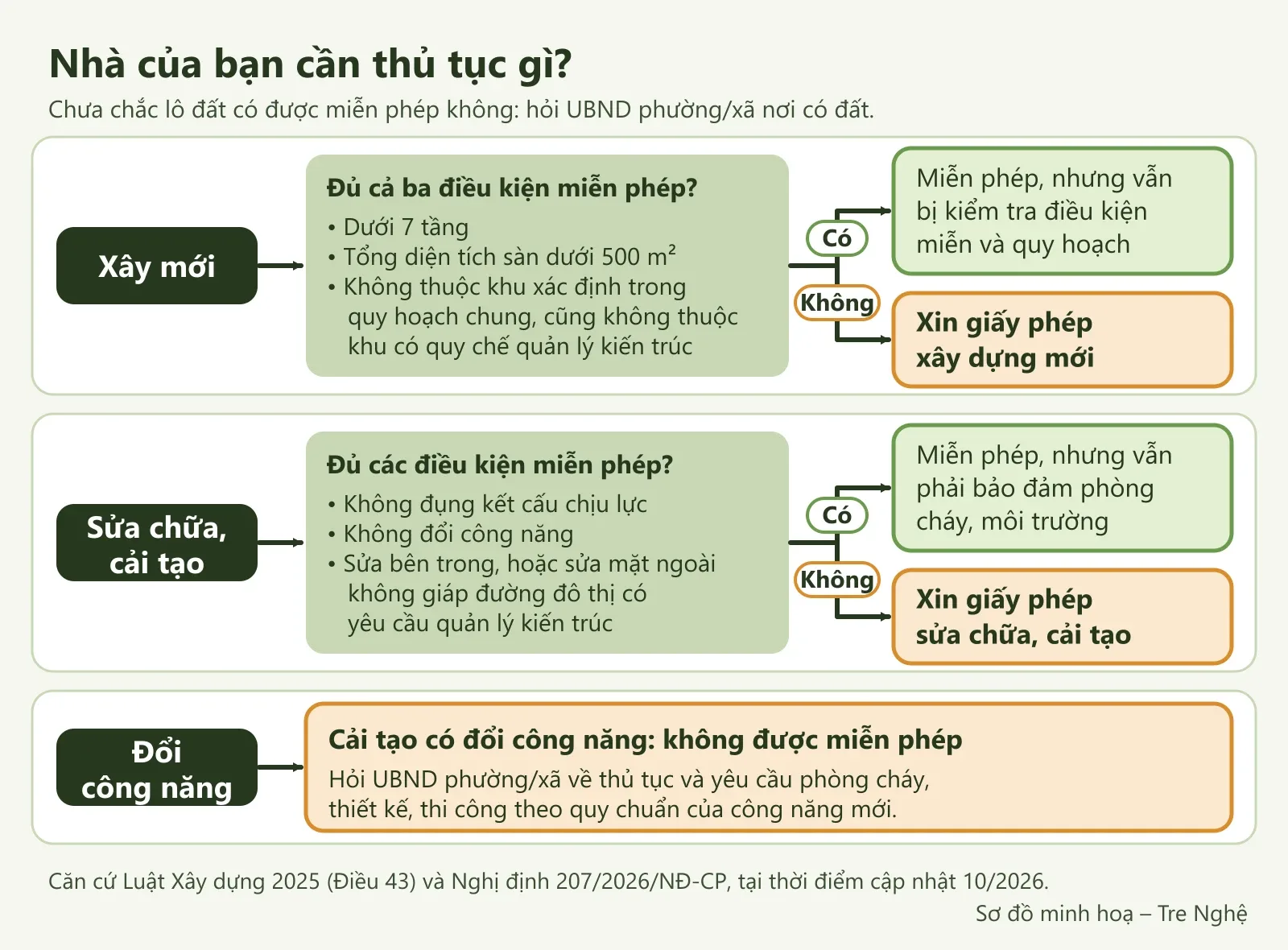

Sơ đồ cây câu hỏi: xây mới, sửa chữa – cải tạo hay đổi công năng thì được miễn phép hay phải xin phép
Sơ đồ minh hoạ: ba nhánh xây mới, sửa chữa – cải tạo và đổi công năng theo quy định tại thời điểm cập nhật tháng 10/2026, không thay việc hỏi UBND phường/xã nơi có đất.

Xây mới

Nhà ở riêng lẻ chỉ được miễn phép khi hội đủ cùng lúc ba điều kiện (điểm g khoản 2 Điều 43 Luật Xây dựng 2025, áp dụng từ 01/01/2026): nhà dưới 7 tầng, tổng diện tích sàn dưới 500 m², và lô đất không thuộc khu chức năng, khu vực phát triển đô thị, khu dân cư nông thôn, khu vực xây dựng xác định trong quy hoạch chung, cũng không thuộc khu vực đã có quy chế quản lý kiến trúc. Vì vậy nhà trong phường, khu đô thị hay khu dân cư đã có quy hoạch chung hoặc quy chế quản lý kiến trúc vẫn phải xin phép.

Muốn biết lô đất có được miễn không, hãy hỏi thông tin quy hoạch tại UBND phường/xã nơi có đất. Miễn phép cũng không có nghĩa là được xây tùy ý, vì cơ quan quản lý vẫn kiểm tra điều kiện miễn và sự phù hợp quy hoạch. Nhà tự xây trên đất nền của dự án cũng đừng mặc định là được miễn.

Lô đất nằm trong quy hoạch đã duyệt, công bố nhưng chưa thực hiện và chưa có quyết định thu hồi đất thì có thể được xét cấp giấy phép xây dựng có thời hạn, với quy mô và thời hạn tồn tại do UBND TP.HCM quy định.

Sửa chữa, cải tạo

Sửa bên trong, hoặc sửa mặt ngoài không giáp đường đô thị có yêu cầu quản lý kiến trúc, được miễn phép nếu không đổi công năng, không ảnh hưởng kết cấu chịu lực và bảo đảm phòng cháy, môi trường, kết nối hạ tầng (điểm h khoản 2 Điều 43). Đụng kết cấu chịu lực (như đục dầm, mở lỗ sàn), đổi công năng hay sửa mặt tiền giáp tuyến phố có quản lý kiến trúc thì cần xét cấp giấy phép sửa chữa, cải tạo. Làm thêm gác lửng cho nhà cũ thường phải thêm sàn, tức là đụng kết cấu. Xem thêm làm gác lửng cho nhà cần kiểm tra gì.

Đổi công năng

Luật cấm sử dụng công trình sai mục đích, công năng nếu chưa được cơ quan có thẩm quyền cho phép. Cải tạo có đổi công năng không được miễn phép. Thiết kế và thi công phải theo quy chuẩn, tiêu chuẩn của công năng mới và pháp luật về phòng cháy chữa cháy, môi trường (Nghị định 207/2026/NĐ-CP). Trước khi chuyển nhà ở thành căn hộ cho thuê, hãy hỏi UBND phường/xã về thủ tục và yêu cầu phòng cháy.

Kiểm tra căn cứ pháp lý và hiệu lực văn bản

Hướng dẫn viết trước tháng 7/2026 có thể vẫn dựa trên luật, nghị định đã hết hiệu lực. Các văn bản dùng trong bài, kiểm tra ngày 11/10/2026:

Văn bản

Điều khoản dùng

Hiệu lực

Luật Xây dựng 135/2025/QH15

Điều 15, 43–48, 54, 95

01/07/2026 (khoản 2, 3 Điều 43 từ 01/01/2026)

Nghị định 217/2026/NĐ-CP

Chương III (Điều 49–67), Điều 76, Phụ lục II và IV

01/07/2026

Nghị định 207/2026/NĐ-CP

Điều 10, 12, 13

01/07/2026

Nghị quyết 1685/NQ-UBTVQH15

Tên phường, xã của TP.HCM

Chính quyền cấp xã mới hoạt động từ 01/07/2025

Nghị quyết 190/2025/QH15

Điều 10 (giấy tờ cấp trước khi sắp xếp)

Từ 19/02/2025, thực hiện đến hết 28/02/2027

Luật hiện hành

Luật Xây dựng 2025 (số 135/2025/QH15) thay Luật Xây dựng 50/2014/QH13 (kể cả các luật sửa đổi như Luật 62/2020/QH14) từ 01/07/2026. Riêng quy định về miễn giấy phép và thông báo khởi công áp dụng từ 01/01/2026.

Nghị định hướng dẫn

Nghị định 217/2026/NĐ-CP thay Nghị định 175/2024/NĐ-CP, quy định thủ tục cấp phép tại Chương III và mẫu đơn ở Phụ lục II. Nghị định 207/2026/NĐ-CP thay Nghị định 06/2021/NĐ-CP, trong đó Điều 10 quy định riêng việc thiết kế, thi công nhà ở riêng lẻ.

Quy định chuyển tiếp

  • Có phép theo luật cũ: nay thuộc diện miễn thì điều chỉnh thiết kế không phải điều chỉnh giấy phép.
  • Miễn phép theo luật cũ: đủ điều kiện khởi công trước 01/01/2026 thì tiếp tục được miễn.
  • Hồ sơ nộp trước 01/07/2026: chưa được cấp thì giải quyết tiếp theo Nghị định 175/2024.
  • Giấy phép cấp huyện cũ: giấy phép do UBND thành phố Vũng Tàu, Thủ Dầu Một trước đây cấp nay điều chỉnh, gia hạn, cấp lại tại UBND phường/xã.

Tra đúng thủ tục xin giấy phép xây dựng nơi có đất

Tên phường, xã hiện hành

Từ 01/07/2025, TP.HCM, Bình Dương và Bà Rịa – Vũng Tàu hợp thành Thành phố Hồ Chí Minh, chính quyền còn hai cấp là thành phố và 168 xã, phường, đặc khu. Dù bạn tìm “giấy phép xây dựng Vũng Tàu” hay “giấy phép nhà ở Bình Dương”, hồ sơ nay đều gửi UBND phường/xã nơi có đất. Giấy tờ ghi địa chỉ cũ vẫn dùng được nếu còn hiệu lực (Nghị quyết 190/2025/QH15). Nhiều tên mới trùng tên cũ nhưng phạm vi nhỏ hơn:

Khu vực quen gọi

Phường, xã hiện hành

Vũng Tàu

phường Vũng Tàu (chỉ gồm Phường 1–5, Thắng Nhì, Thắng Tam cũ), Tam Thắng, Rạch Dừa, Phước Thắng và xã Long Sơn

Bà Rịa

phường Bà Rịa, Long Hương, Tam Long

Long Hải, Long Điền, Đất Đỏ

xã Long Hải, Long Điền, Phước Hải, Đất Đỏ

Phú Mỹ

phường Phú Mỹ, Tân Hải, Tân Phước, Tân Thành và xã Châu Pha

Thủ Dầu Một

phường Thủ Dầu Một, Phú Lợi, Chánh Hiệp, Bình Dương (chỉ là một phường), Phú An

Dĩ An, Thuận An

phường Dĩ An, Tân Đông Hiệp, Đông Hòa, Thuận An, An Phú, Bình Hòa, Lái Thiêu, Thuận Giao

Cột đầu do Tre Nghệ gom để dễ tra, không phải câu chữ của Nghị quyết. Một số phường mới gồm đất của hai đơn vị cũ, nên hãy đối chiếu địa chỉ trên giấy tờ với Nghị quyết 1685/NQ-UBTVQH15.

Sơ đồ bốn bước tra nơi nộp hồ sơ, từ địa chỉ cũ Phường 8, Vũng Tàu đến Cổng Dịch vụ công quốc gia
Sơ đồ minh hoạ: ví dụ tra từ địa chỉ cũ “Phường 8, Vũng Tàu” đến phường Tam Thắng, rồi tới thủ tục trên Cổng Dịch vụ công quốc gia.

Cổng dịch vụ công

Theo Điều 54 Nghị định 217/2026, hồ sơ cấp, điều chỉnh, gia hạn, cấp lại giấy phép nộp trực tuyến tại Cổng Dịch vụ công quốc gia. Chỉ khi có sự cố khách quan, đột xuất mới nộp trực tiếp tại Bộ phận Một cửa hoặc qua bưu chính. Kết quả cũng trả trực tuyến hoặc qua bưu chính.

Trên cổng, hãy tìm thủ tục cấp giấy phép xây dựng nhà ở riêng lẻ (mới, sửa chữa – cải tạo hoặc điều chỉnh), chọn cơ quan thực hiện là UBND phường/xã nơi có đất và đọc thành phần hồ sơ, thời hạn, lệ phí đang công bố. Chưa rõ thì hỏi Trung tâm Phục vụ hành chính công của phường/xã.

Thẩm quyền theo phân cấp

Theo Điều 53 Nghị định 217/2026, UBND cấp xã cấp giấy phép cho nhà ở riêng lẻ của hộ gia đình, cá nhân trên địa bàn. Công trình trong khu công nghiệp, khu chế xuất, khu công nghệ cao, khu kinh tế do Ban quản lý các khu này cấp. Nơi đã cấp giấy phép cũng là nơi điều chỉnh, gia hạn, cấp lại. Nhà quy mô lớn hoặc của tổ chức nên hỏi nơi tiếp nhận trước.

Chuẩn bị giấy tờ đất và bản vẽ

Giấy tờ đất và thông tin quy hoạch

Hồ sơ cần một loại giấy tờ hợp pháp về đất theo Điều 55 Nghị định 217/2026, thường là giấy chứng nhận quyền sử dụng đất, quyền sở hữu nhà ở và tài sản khác gắn liền với đất, giấy tờ đủ điều kiện cấp giấy chứng nhận theo Điều 137 Luật Đất đai 2024, hoặc hợp đồng thuê đất. Nhà phải phù hợp mục đích sử dụng đất và chỉ được khởi công trên đất ở hợp pháp. Giấy tờ đất đai đã có trên cơ sở dữ liệu quốc gia thì không phải nộp.

Đất chưa phải đất ở thì tra thủ tục chuyển mục đích theo quy định TP.HCM đang công bố. Trước khi thiết kế, hãy hỏi UBND phường/xã về quy hoạch, quy chế kiến trúc, chỉ giới đường đỏ (ranh giới với phần đất dành cho đường, hạ tầng) và chỉ giới xây dựng (giới hạn được xây nhà chính). Ứng dụng Thông tin quy hoạch TP.HCM chỉ để tham khảo. Xem thêm cách kiểm tra mật độ xây dựng và khoảng lùi của lô đất.

Bản vẽ thiết kế

Bộ bản vẽ xin phép gồm mặt bằng công trình trên lô đất kèm sơ đồ vị trí, mặt bằng các tầng, mặt đứng và mặt cắt chính, mặt bằng và mặt cắt móng kèm sơ đồ đấu nối cấp nước, thoát nước, cấp điện. Bản vẽ có chữ ký số của tổ chức, cá nhân thiết kế. Chủ nhà chỉ được tự tổ chức thiết kế khi nhà dưới 3 tầng, không có tầng hầm, tổng diện tích sàn nhỏ hơn 250 m² và cao dưới 12 m (Nghị định 207/2026). Đó là ngưỡng tự thiết kế, không phải ngưỡng miễn phép.

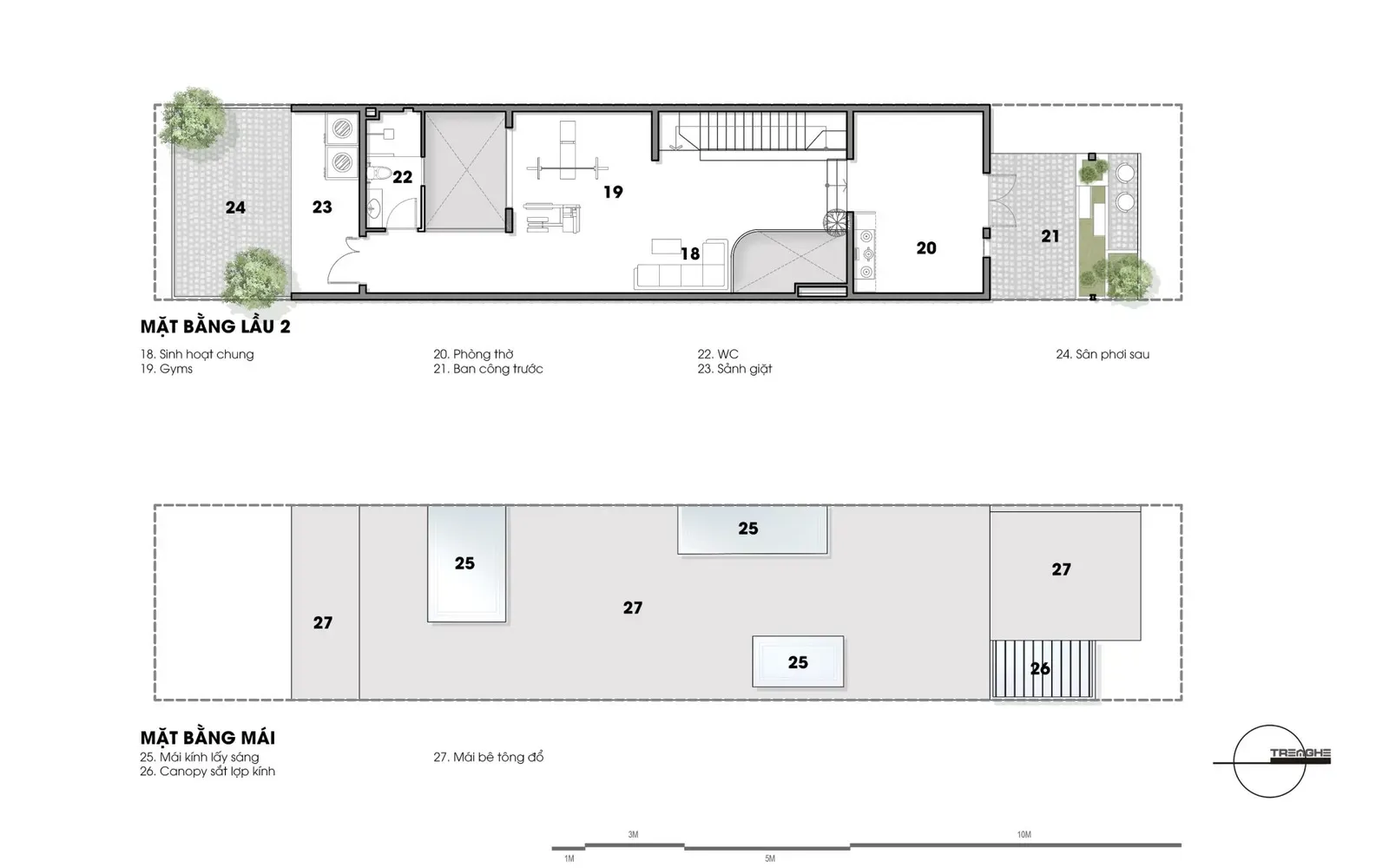

Bản vẽ mặt bằng 2D
Mặt bằng một tầng và mặt bằng mái của một nhà phố do Tre Nghệ thiết kế, minh hoạ cho phần mặt bằng các tầng của bộ bản vẽ.

Hãy chốt với kiến trúc sư các số liệu ghi trên đơn: cấp công trình, cốt xây dựng, khoảng lùi, diện tích xây dựng tầng 1, tổng diện tích sàn (ghi rõ tầng hầm, tầng lửng, tum), chiều cao, số tầng. Nếu cần người lập bản vẽ, bạn có thể tham khảo gói thiết kế có bộ hồ sơ xin phép xây dựng của Tre Nghệ.

Giả lập 3D trên bản thiết kế kiến trúc
Phối cảnh mặt cắt một nhà phố do Tre Nghệ thiết kế, giúp hình dung số tầng, chiều cao và cầu thang mà bản vẽ mặt cắt thể hiện.

Hồ sơ theo từng trường hợp

Trường hợp

Thành phần chính (Nghị định 217/2026)

Xây mới

Đơn Mẫu số 01 Phụ lục II, giấy tờ đất, bộ bản vẽ, cam kết an toàn cho công trình liền kề, kết quả thủ tục phòng cháy và báo cáo thẩm tra thiết kế nếu pháp luật yêu cầu

Sửa chữa, cải tạo

Đơn Mẫu số 01, giấy tờ đất, bản vẽ hiện trạng phần định sửa (đã được phê duyệt theo quy định), ảnh hiện trạng nhà và nhà lân cận cỡ tối thiểu 10 x 15 cm, thiết kế cải tạo

Điều chỉnh

Đơn Mẫu số 02, giấy phép và bản vẽ đã cấp, bản vẽ điều chỉnh, giấy tờ đất nếu đổi diện tích hoặc chức năng sử dụng đất

Gia hạn

Đơn Mẫu số 02 và bản chính hoặc bản sao có chứng thực giấy phép

Giấy tờ là bản chính, bản sao có chứng thực hoặc bản sao điện tử có giá trị pháp lý. Nghị định 217 không liệt kê “trích lục bản đồ” hay “02 bộ bản vẽ” như hướng dẫn cũ. Nhà kết hợp nhà hàng, cho thuê lưu trú nên để kiến trúc sư đối chiếu danh mục phải thẩm tra thiết kế (Phụ lục IV Nghị định 217).

Nộp, bổ sung và theo dõi kết quả

Thời hạn giải quyết

Cấp mới, điều chỉnh, sửa chữa – cải tạo, di dời hay cấp giấy phép có thời hạn cho nhà ở riêng lẻ đều trong 07 ngày làm việc kể từ ngày nhận đủ hồ sơ hợp lệ. Gia hạn, cấp lại trong 05 ngày làm việc. Thời gian lập bản vẽ, xin giấy tờ không tính vào đây.

Bước

Hồ sơ đủ, đúng

Hồ sơ thiếu, sai hoặc không đúng thực tế

Thẩm định, kiểm tra thực địa nếu cần

Trong 03 ngày làm việc

Trong 03 ngày làm việc. Phần thiếu, sai được báo một lần qua thư điện tử hoặc tin nhắn

Bổ sung

Không có

02 ngày làm việc

Kết quả

Giấy phép trong hạn 07 ngày làm việc

Đạt thì xét tiếp. Không đạt thì trong 01 ngày làm việc có thông báo không cấp, phải làm lại từ đầu

Giả định: cấp mới, điều chỉnh hoặc sửa chữa – cải tạo, cơ quan được hỏi ý kiến trả lời trong 02 ngày làm việc (quá hạn coi như đồng ý). Nguồn: Điều 54 Nghị định 217/2026.

Lệ phí cấp giấy phép

Người đề nghị cấp phép phải nộp lệ phí theo quy định (điểm c khoản 2 Điều 46 Luật Xây dựng 2025). Ở TP.HCM, mức lệ phí do HĐND Thành phố quyết định. Mức cụ thể hiển thị trên trang thủ tục hoặc do Bộ phận Một cửa phường/xã thông báo. Con số lệ phí xây dựng trong các hướng dẫn cũ chưa được đối chiếu với văn bản đang áp dụng sau sắp xếp, đừng dùng để dự trù.

Phản hồi hồ sơ

Trước khi nộp, hãy rà lại mẫu đơn (Mẫu số 01 hoặc 02 Phụ lục II), số liệu trên đơn khớp bản vẽ và chữ ký số trên bản vẽ. Sau khi nộp, theo dõi thư điện tử và tin nhắn, vì yêu cầu bổ sung chỉ gửi một lần và bạn chỉ có 02 ngày làm việc. Bạn có quyền yêu cầu cơ quan cấp phép giải thích, hướng dẫn và có quyền khiếu nại.

Việc cần kiểm tra trước khởi công và khi đổi thiết kế

Thông báo khởi công

Theo Luật Xây dựng 2025, nhà ở riêng lẻ của hộ gia đình, cá nhân không phải gửi thông báo khởi công, dù được miễn phép hay có giấy phép. Điều kiện khởi công chỉ gồm có giấy phép (nếu phải có) và xây trên đất ở hợp pháp. Mẫu giấy phép vẫn in dòng “Thực hiện thông báo khởi công xây dựng công trình theo quy định”, nhưng “theo quy định” dẫn về luật nên nhà của hộ gia đình, cá nhân không phát sinh nghĩa vụ này. Xem thêm trường hợp nào vẫn phải thông báo khởi công.

Hiệu lực giấy phép

Giấy phép có hiệu lực khởi công 12 tháng kể từ ngày cấp. Quá hạn mà chưa khởi công thì đề nghị gia hạn, tối đa 2 lần, mỗi lần 12 tháng. Khi thi công, chủ nhà phải công khai giấy phép tại công trình và treo biển báo ở cổng, ghi thông tin chủ sở hữu, quy mô công trình, ngày khởi công, ngày hoàn thành, bản vẽ phối cảnh.

Máy xúc di chuyển vào khu vực hiện trường để chuẩn bị triển khai công tác giải phóng và san gạt mặt bằng.
Máy xúc san gạt mặt bằng ở một công trình của Tre Nghệ. Khi thi công, chủ nhà phải công khai giấy phép tại công trình và treo biển báo ở cổng.

Điều chỉnh thiết kế

Đang xây mà đổi thiết kế, hãy đối chiếu Điều 63 Nghị định 217 trước khi cho thợ làm:

Thay đổi so với giấy phép

Việc cần làm

Vị trí, diện tích xây dựng, số tầng, giải pháp kết cấu chính

Xin điều chỉnh giấy phép

Thêm hoặc mở rộng gác lửng, thêm tum, tầng hầm

Thường đổi số tầng, diện tích hoặc kết cấu chính: xin điều chỉnh

Phân khu chức năng chính bên trong

Xin điều chỉnh giấy phép

Kiến trúc mặt ngoài ở khu có yêu cầu quản lý kiến trúc

Xin điều chỉnh giấy phép

Nội thất, hoàn thiện bên trong không chạm các nội dung trên

Không phải điều chỉnh

Điều chỉnh được giải quyết trong 07 ngày làm việc, và phải chờ quyết định rồi mới thi công phần thay đổi. Nhà không có giấy phép khi phải có, xây sai giấy phép, hoặc được miễn nhưng xây sai thiết kế được phê duyệt đều thuộc diện phá dỡ, chủ nhà còn có thể bị phạt tiền. Giữ đúng giấy phép cũng giúp việc hoàn công và đăng ký nhà sau khi xây thuận lợi hơn.

Giám sát thi công

Chủ nhà tổ chức thi công, giám sát thi công và chịu trách nhiệm về an toàn của công trình, công trình lân cận và môi trường. Nhà từ 7 tầng hoặc từ 2 tầng hầm bắt buộc tổ chức thi công, giám sát theo Nghị định 207/2026. Khi Tre Nghệ thiết kế, kiến trúc sư giám sát quyền tác giả và hỗ trợ gia chủ nghiệm thu các hạng mục quan trọng.

Khi cần Tre Nghệ hỗ trợ hồ sơ xin phép

Thủ tục thường gọn hơn khi phương án khớp quy hoạch của lô đất ngay từ đầu. Khi liên hệ, hãy gửi:

  • Lô đất: kích thước, phường/xã nơi có đất, thông tin quy hoạch hoặc giấy phép cũ nếu có.
  • Nhu cầu sử dụng: số người, số phòng, có kinh doanh hay cho thuê, xây mới hay cải tạo.
  • Ngân sách: mức dự kiến và thời điểm muốn khởi công.

Kiến trúc sư Tre Nghệ sẽ trao đổi phương án và phần hồ sơ xin phép đi kèm. Các bước nộp hồ sơ, theo dõi yêu cầu bổ sung và nộp lệ phí được tư vấn cụ thể theo trường hợp của bạn. Bạn có thể gửi thông tin qua trang liên hệ của Tre Nghệ hoặc gọi 0942 58 7272 (Thứ Hai – Thứ Bảy, 8:00–17:30).

Câu hỏi thường gặp

Nhà ở nào phải xin giấy phép xây dựng?

Nhà ở riêng lẻ phải xin giấy phép xây dựng, trừ các trường hợp được miễn. Trường hợp miễn hay gặp với nhà dân là khi hội đủ cùng lúc ba điều kiện: dưới 7 tầng, tổng diện tích sàn dưới 500 m² và nằm ngoài các khu vực xác định trong quy hoạch chung (khu chức năng, khu vực phát triển đô thị, khu dân cư nông thôn, khu vực xây dựng) cũng như khu vực đã có quy chế quản lý kiến trúc. Vì vậy nhà trong phường, khu đô thị hay khu dân cư đã có quy hoạch chung hoặc quy chế quản lý kiến trúc vẫn phải xin phép. Muốn biết lô đất của mình có được miễn hay không, hãy hỏi thông tin quy hoạch tại UBND phường/xã nơi có đất.

Sau sáp nhập, xin giấy phép xây dựng ở Vũng Tàu, Bình Dương nộp ở đâu?

Bạn nộp trực tuyến trên Cổng Dịch vụ công quốc gia cho UBND phường/xã nơi có đất, ví dụ UBND phường Tam Thắng, UBND phường Thủ Dầu Một hay UBND xã Long Hải. Chỉ khi có sự cố khách quan, đột xuất, hồ sơ mới được nhận trực tiếp tại Bộ phận Một cửa hoặc qua bưu chính. Giấy phép do UBND thành phố Vũng Tàu, Thủ Dầu Một trước đây cấp nay được điều chỉnh, gia hạn tại UBND phường/xã, còn giấy tờ ghi địa chỉ cũ vẫn dùng được nếu còn hiệu lực.

Sửa mặt tiền hoặc đổi công năng nhà có cần xin phép không?

Chỉ được miễn phép khi sửa bên trong hoặc sửa mặt ngoài không giáp đường đô thị có yêu cầu quản lý kiến trúc, đồng thời không đổi công năng, không ảnh hưởng kết cấu chịu lực và vẫn bảo đảm phòng cháy, môi trường. Sửa mặt tiền giáp tuyến đường có quản lý kiến trúc, đụng kết cấu hoặc đổi công năng thì cần xét cấp giấy phép sửa chữa, cải tạo. Đổi công năng còn phải theo quy chuẩn và yêu cầu phòng cháy của công năng mới. Nếu nhà đang xây theo giấy phép, đổi mặt ngoài ở khu có quản lý kiến trúc hoặc đổi phân khu chức năng chính thì phải xin điều chỉnh giấy phép.

Xin giấy phép xây dựng nhà ở mất bao lâu?

Thời hạn là 07 ngày làm việc kể từ ngày cơ quan cấp phép nhận đủ hồ sơ hợp lệ, theo Điều 54 Nghị định 217/2026/NĐ-CP. Nếu hồ sơ thiếu hoặc sai, bạn được thông báo một lần qua thư điện tử hoặc tin nhắn và có 02 ngày làm việc để bổ sung. Bổ sung không đạt thì phải làm lại từ đầu. Thời gian lập bản vẽ và chuẩn bị giấy tờ không tính trong 07 ngày này.

Lưu ý: Thông tin pháp lý trong bài mang tính tham khảo tại thời điểm bài được đăng hoặc sửa lần cuối (15/10/2026). Quy định có thể thay đổi: hãy đối chiếu văn bản hiện hành hoặc hỏi cơ quan có thẩm quyền tại địa phương trước khi làm hồ sơ.

Ngày đăng: 04/01/2022|Cập nhật mới nhất: 15/10/2026

Bài viết liên quan

Nhận tư vấn miễn phí từ Tre Nghệ

Bảo hành kết cấu 10 năm, kỹ thuật 1 năm, chống thấm đến 5 năm

Tư vấn thiết kế – thi công

Bảo hành kết cấu 10 năm, kỹ thuật 1 năm, chống thấm đến 5 năm

hoặc liên hệ ngay
